刷到芯片量产、新药投产的新闻,大家都夸中国制造牛,但很少有人知道,这些光鲜成果的背后,藏着一群跟尘埃“死磕”的消防人。他们在洁净厂房里搭消防系统,活儿又细又累,难度堪比“闯关升级”,只有干过的才懂其中的不容易。

毫米级较真:戴着面罩干“绣花活”
洁净厂房的干净程度,说出来你可能不信——电子行业的百级洁净区,每立方米空气中的尘埃还没100颗,比手术室还干净10倍。消防人在这儿干活,简直是“戴着镣铐跳舞”。

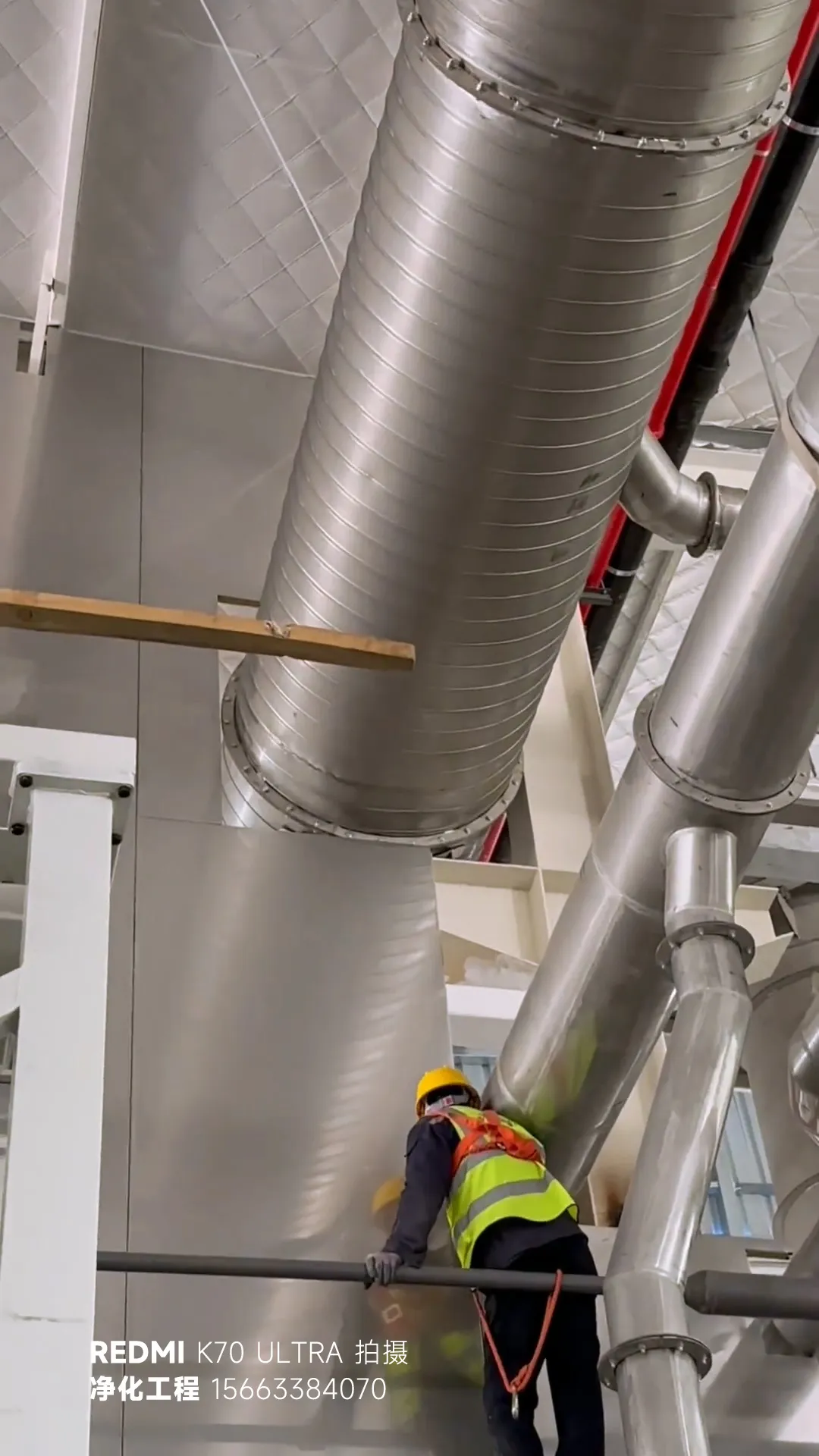

就拿管道焊接来说,普通工地焊完测个压力就行,这儿得像绣花一样精细。师傅们裹着全套洁净服,只露两只眼睛,再戴上防护面罩,不是怕危险,是怕呼出的气带起灰尘。焊枪火焰控制在3毫米内,接口缝隙得用内窥镜查,焊渣要用无尘布蘸专用溶剂擦干净。有师傅说:“焊5米管道,蹲在原地不敢动,站起来膝盖麻得差点跪,摘下面罩全是汗,顺着下巴滴。”
细节更是不能含糊:管道外壁得磨得像镜子,不然容易积灰长细菌;密封胶得用没异味的标准款,不能有刺鼻味;管道走向得反复比划,既要给其他设备让路,又得保证水流顺畅,差一厘米都得拆了重铺。有次验收,就因为管道拐弯处有个0.2毫米的毛刺,检测没通过,我们连夜拆了20米管道重新打磨,直到天亮才合格。

多工种协作:赶工期堪比“抢时间”
现在高端制造项目都急着投产,洁净厂房建设常遇到“工期压缩、标准还提高”的情况。一个项目要涉及土建、机电、暖通、消防好几个工种,消防施工夹在中间,既要配合别人,又不能拖后腿。
“早上刚铺好的管道,下午就通知要让给新风管,只能拆了重弄”“为等机电设备定位,在工地守3天,晚上还得加班赶进度”——这都是我们的日常。更麻烦的是,不同工种的要求还会“打架”:暖通要预留孔越小越好,消防得要足够空间检修,协调这些事特别费劲儿。

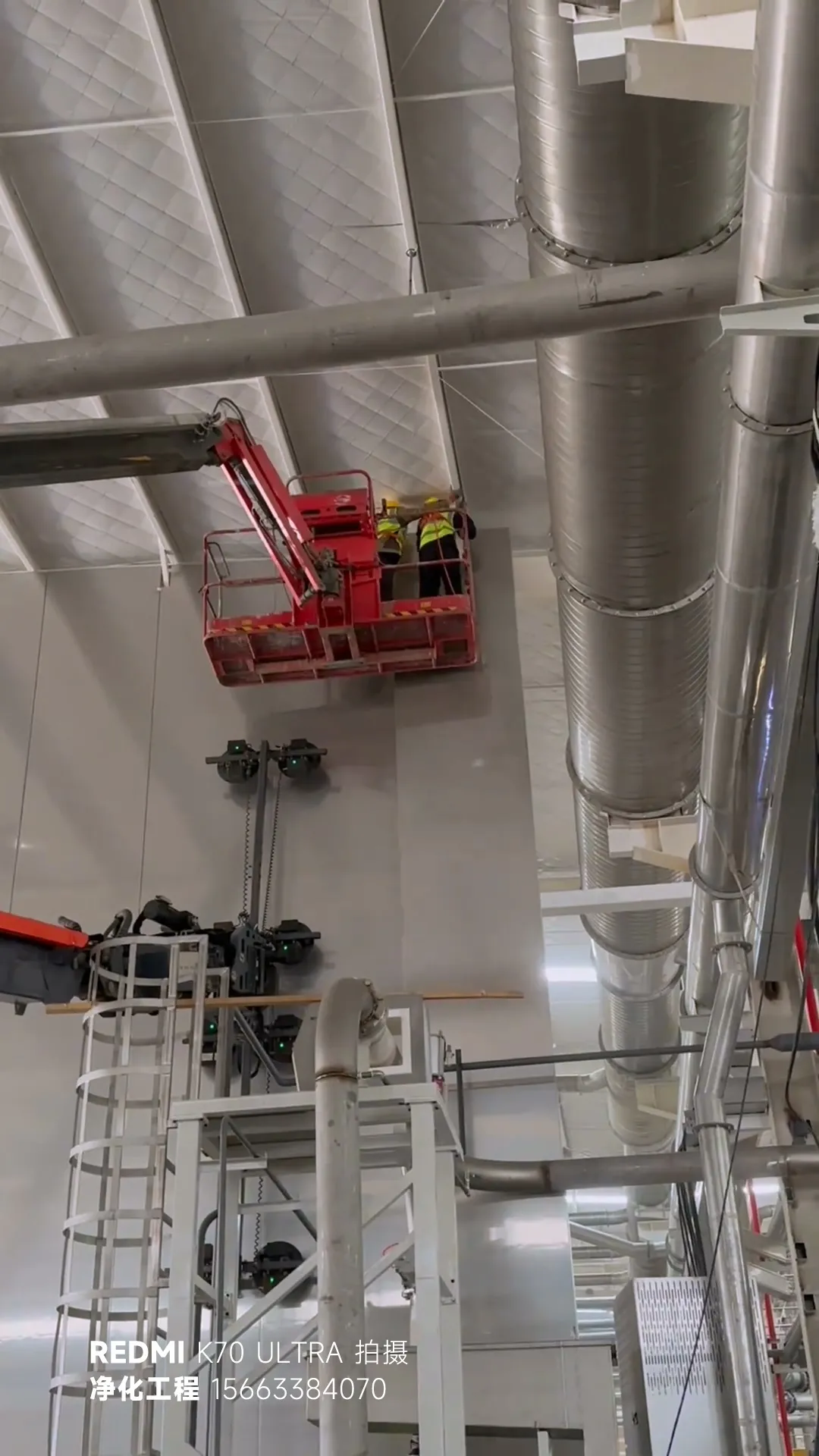

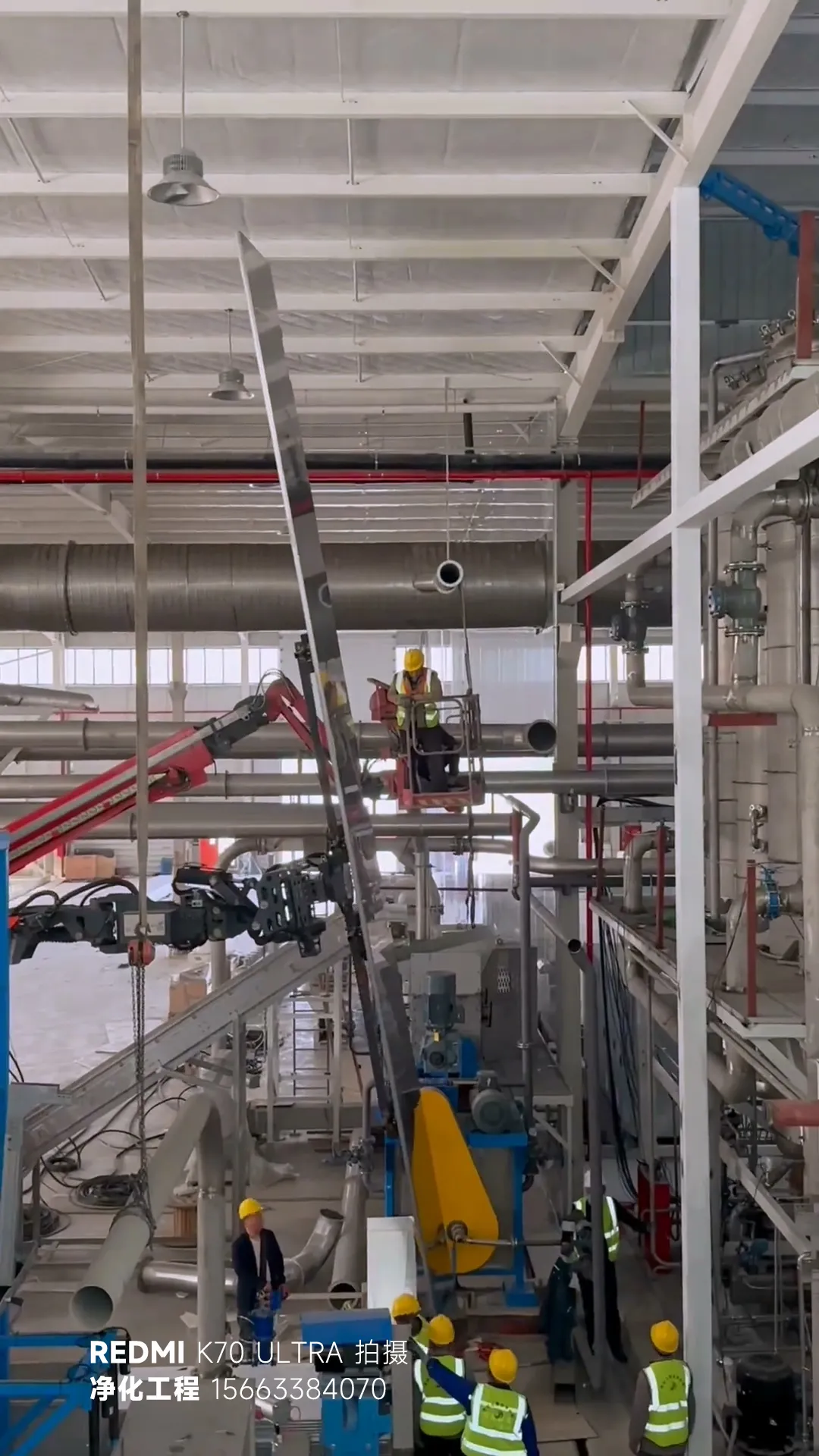

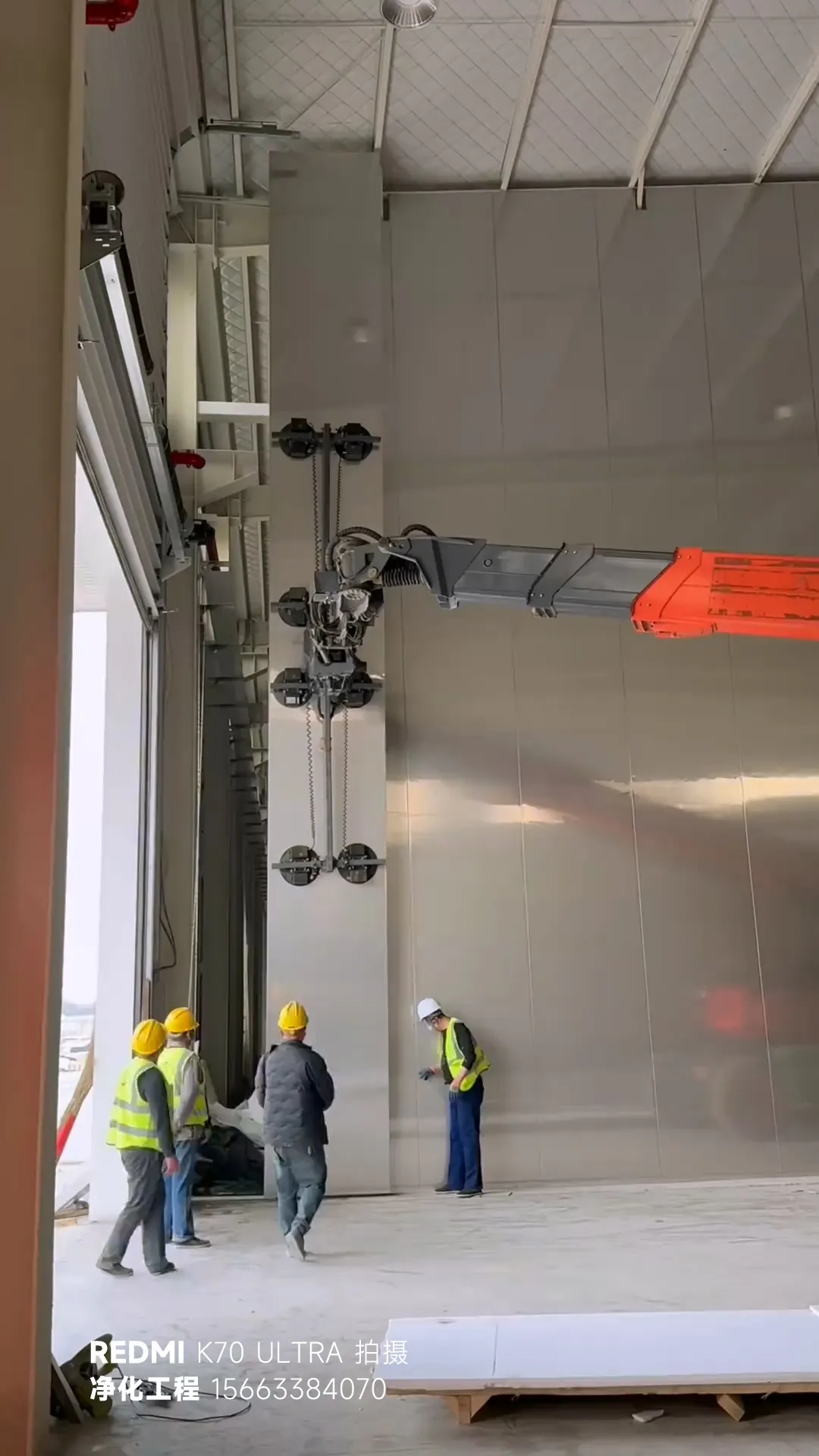

赶工期时,“白加黑、五加二”是常态,有时候还得24小时轮班。白天跟其他工种协调,晚上趁工地安静抓紧焊接、调试。有师傅说:“最累的时候,在脚手架上站12小时,下来腿都打晃,吃饭握筷子手抖,但想到能帮客户按时投产,就觉得值。”
验收更是“终极考验”,不光要过消防检查,还得测洁净度、气密性,哪项不达标都得返工。有次因为管道接口一个小缝隙,洁净度没合格,我们连夜拆了20米管道重弄,直到天亮才通过。

双技能傍身:又懂消防又懂洁净
在洁净厂房干活,消防人不能只懂灭火,还得是“洁净通”,门槛真不低。常规消防规范得烂熟于心,不同行业的洁净标准也得吃透。

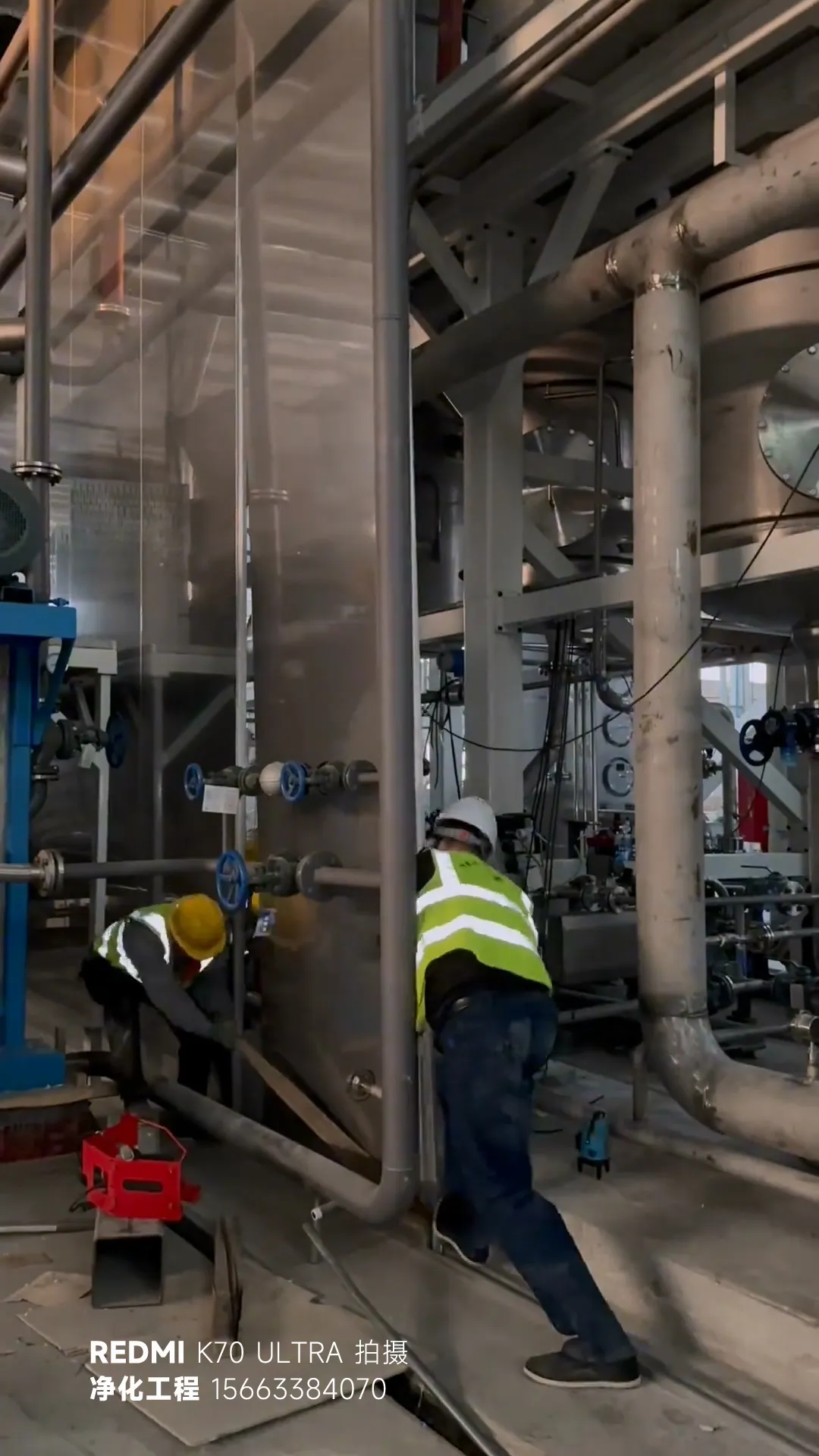

医药相关的洁净厂房,管道得用304不锈钢,耐腐蚀还没死角,不然容易长微生物;电子厂房要防静电、防干扰,管道接地电阻得符合规定;新能源厂房要防高温、易燃,管道耐热和防爆都有特殊要求。
为了跟上行业变化,我们得一直学。手机里存着十几份行业标准,没事就翻。有位老师傅干了10年,上次在新能源厂房施工,记得规范要求管道耐热120℃以上,提前换了专用管材,不然验收时出问题就麻烦了。
实操经验也得靠积累。比如医药厂房施工,得知道怎么避免管道留卫生死角;电子厂房要会测静电接地达标没。有次年轻师傅焊接时没注意氩气纯度,焊口出了小气孔,幸好老师傅及时发现,用高纯度氩气重焊,才没影响后续检测。

安全第一:细节里藏着“保命线”
洁净厂房的消防系统是最后一道安全屏障,一点疏忽都可能出大事。之前有芯片厂因为管道封堵不严,着火后火势蔓延,损失上亿元;还有车间因为防静电地板老化,引发火灾,这些案例我们都记在心里。
电气安全更是不能含糊。电缆得用无卤低烟阻燃的,穿金属管暗敷;灯具要防爆,表面温度不能超65℃。有次发现采购的电缆型号不对,阻燃等级不达标,我们硬是让供应商连夜换货:“这种事不能将就,万一出事就不是小事了。”
每天下班前,我们都会用热成像仪查电气柜温度,看过滤器密封胶老没老化,防火阀好不好用,还得填巡查表签字。“不检查一遍,晚上睡不踏实”,这是我们所有消防人的习惯。
![]()
洁净厂房里没有耀眼的光环,只有冰冷的管道和忙碌的身影。我们消防人凭着一股较真劲儿,用汗水和专业,给高端制造搭起安全底座。虽然辛苦,但看着项目顺利投产,就觉得一切都值。
